采购包进展

 (一)采购包进展

1. 包层屏蔽模块
    目前,采购包相关的工作主要集中在结构设计分析、电磁分析、流体力学分析等方面。国内已掌握所涉材料的生产技术,深孔加工问题也已经解决。
2.包层第一壁
    由于包层第一壁(FW)的重要性,IO要求参与方必须通过Mock-Up和Semi-Prototype认证。另外,IO要求参与方若使用S65C(美国生产)以外的铍材,须通过认证。目前,中方已经成功通过Mock-Up的认证,与美国及其他发达国家在此领域内达到了同一水平。目前,Semi-Prototype的设计规范正在制定之中。
3.环向场线圈导体
    2008年6月签署环向场线圈导体。
    2009年6月中国TF第一根样品(TFCN1)顺利通过SULTAN实验室测试。目前,正在准备后续两根样品,预计2010年6月底完成测试。
    2009年9月发布招标公告。
    2009年10月23日,中国国际核聚变能源计划执行中心(ITER中心)与中国科学院合肥物质科学研究院(等离子体物理研究所)签署第一份国内采购合同—环向场(TF)认证导体合同。






20091023,第一份国内采购合同签字仪式

20091224ITER中心分别与合肥物质科学院(等离子体物理研究所)和西部超导材料有限公司签署第一批导体集成和超导股线采购合同。
4.极向场线圈导体
    2008年10月10日签署PA
    2009年4月完成第一根样品(PFCN1),目前正在等待测试,预计6月底前完成。
    2009年9月发布招标公告。
    2009年12月24日,ITER中心分别与合肥物质科学院(等离子体物理研究所)和西部超导材料有限公司签署第一批导体集成和超导股线采购合同。
5.校正场线圈
    2009年11月25日,IO组织召开ITER校正场线圈的最终设计(FDR)评审会。校正场线圈的设计顺利通过了专家评审。
    2010年1至4月,ITER中心与ITER组织就校正场线圈采购安排协议(即CC PA,编号为1.1.P3C.CN.01)达成一致。
    2010年5月初,CC PA通过政府部门审批程序。
    2010年5月11日,中方与ITER组织签署了校正场线圈采购安排协议。






校正场线圈采购安排协议于2010511ITER组织总部签署

6.磁体馈线系统
    磁体馈线系统采购包属于照图制造类(Build to Print [BP]),最终设计应由IO提供。因IO人力资源不足,因此委托中国科学院等离子体物理所在IO现存馈线系统图纸的基础上继续完成最终设计。
    为此,自2007年8月起,IO与中方陆续签署了工作任务安排协议,以完成馈线系统的最终设计与评审,进而为编制PA(Procurement Arrangement)文件,并最终为中方与IO签署PA创造条件。
    目前等离子体物理所已经向IO提交了TF系统的详细设计,包括TF 馈线 干盒(Dry Box, DB)、线圈终端盒(Coil Terminal Box,CTB)、S弯盒(S-Bend Box,SBB)、过渡段(Cryostat Feedthrough,CFT)和内馈线(In-Cryostat Feeder)部件的CAD模型设计、分析,以及一条馈线整体模型的热学、电动力学、机械力学分析。该设计经过IO初步评审提出了布局安排方面原则性的修改意见,同时对欧盟主机厅建筑设计也要求做相应修改,设计工作正在进行修改。
    PF、CS和CC馈线以及结构与测量馈线的设计工作尚在进行之中。
    2009年底完成52kA/68kA高温超导电流引线实验件热交换器的再次冷测试。
7.磁体支撑系统
    2009年11月23日,IO组织召开ITER磁体支撑最终设计评审会(FDR), 磁体支撑系统的设计方案顺利通过专家组评审。
    2010年2月25日,ITER中心与ITER组织就磁体支撑采购安排协议的文本达成一致。
    2010年5月2日,磁体支撑采购安排协议通过政府部门审批程序。
    2010年5月11日,ITER中心与ITER组织签署了磁体支撑采购安排协议。
    目前正等待IO的CATIA图纸,具体加工图纸将于优化阶段后完成。
    将于近期开始国内公开招标。
8.诊断系统
    2009年以来,ITER组织诊断组开始组织相关各方做采购安排协议准备工作。我方在对各项诊断进行研发工作的同时,也在配合IO的要求草拟采购包安排协议中的技术附件部分(附件B)。
    2010年3月份,ITER组织概念设计工作启动,各方根据总体需求及接口状况等因素选择一项诊断开始进入概念设计阶段,中方选择的诊断是安装在7号赤道面窗口内的Neutron Flux Monitor。
9.气体注入系统和辉光放电清洗系统
    协同ITER组织进行概念设计。包括气体分配管路、阀门箱的设计和屏蔽分析;对GDC电极进行多种方案并行设计,完成GDC水冷电极样件。
    同时开始着手PA签署前的文档准备工作。
10.脉冲(负荷)高压变电站设备
    目前,欧盟正在进行脉冲高压变电站的设计工作,中方将根据欧盟提供的最终设计方案,对采购包的费用进行重新审核,从而确定中方最终的实物贡献额度。在此之前,中方已经完成了以下的相关工作:
    完成并向IO提交了一项课题任务报告。
    对国内市场及电力工业进行了广泛调研,推荐支持两家国内企业参与IO外包合同的竞标并获批准。
    引导帮助国内有关企业参与ITER电源系统相关研发活动,积极介入国际合作,并为ITER电源系统设备的设计与研制做好准备。
积极开展ITER电源系统的关键技术与非标设备的前期研发。
11.交直流功率变流器-磁体线圈电源
    完成磁体电源系统的计算、仿真与分析;
    完成了四象限有环流运行高功率变流器本地控制器的研发与调试。
    对ITER 2001年的基准设计进行了认真评估,经ITER独立专家组评审论证,关键技术与设计准则大都采纳了我方的意见与建议。IO 电源室提出了设计变更-PCR187,目前正在进展中。
    对国内相关企业在高功率变流器、大容量静止无功补偿设备的制造水平与研发能力、潜在供应商等进行了调研。
12.磁体馈线与校正场线圈导体
    2009年11月25日,IO组织召开CC和Feeder导体采购包最终设计(FDR)评审会。设计顺利通过了专家评审。
    2010年3月,ITER中心与ITER组织就PA文本达成一致。
    2010年5月初,PA通过政府部门审批程序。
    2010年5月11日,ITER中心与ITER组织签署了CC和Feeder导体采购安排协议。

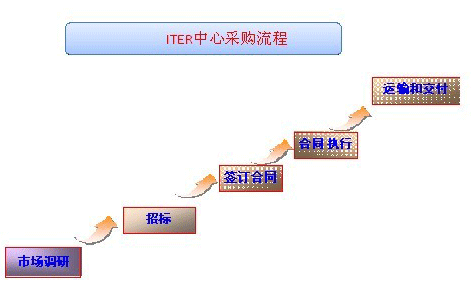

 (二)采购包制造任务招标

    在执行ITER采购包国内加工制造任务过程中,ITER中心严格遵照《政府采购法》、《招标投标法》和政府采购管理的相关法律法规进行采购。为了保证遴选工作的公开、公平、公正,鼓励国内更多优秀的企事业单位参与到ITER项目中,ITER中心对拟公开招标的项目在财政部指定网站进行公布。
